整体现浇滤板的特点、施工工艺和应用场景
发布时间:
2025-03-12
浏览
27
次
如果您想了解我们的产品,欢迎随时拨打我公司的销售热线,或点击下方按钮免费咨询!
电话咨询即刻享受本月价格折扣!
整体现浇滤板的特点
- 整体性好:没有板间接缝,无需进行接缝密封及防水处理,与滤池池壁连接为一体,能提高气水反冲滤池配水系统配水布气的均匀性和可靠性。
- 密封性强:杜绝了传统预制滤板因密封胶开裂、脱落带来的漏气漏砂、翻板等弊病。
- 结构强度大:能承受较大的反冲洗压力。
- 精度易控:配合可调式滤头,通过预埋座和调节螺纹等可控制滤杆调节精度,使滤头安装更。

整体现浇滤板的施工工艺
1. 施工准备:做好电通、水通、路通,特别是道路要满足泵送商品混凝土浇筑的需要,做好滤板底模支撑面交接检查及原材料进场的见证取样试验工作。
2. 测量放样:采用经纬仪、水准仪及钢卷尺等测量工具进行测量放样,确定模板在支承面上的安装位置及设计滤板与池壁交接的顶面和底面位置线,并弹墨线标示。
3. 植筋锚固:滤板中所有预埋在池壁和隔墙(滤梁)内的钢筋均采用植筋锚固的方法埋设,施工顺序为测量放线、材料准备、机械成孔、清孔、结构胶配制、注胶、固化、试验。
4. 滤板与池壁交接面处理:在土建池壁混凝土浇筑前设置凹槽,植筋完成后进行人工凿毛并冲洗干净,滤板混凝土浇筑时在交接面涂刷纯水泥浆。
5. 定型底模安装:根据测量放样确定的控制线,在滤板支撑面上弹出相邻模板中心线,安放定型模板,检查平面位置和标高后用水泥钢钉固定,要求模板平整牢固、接缝紧密、不漏浆。

6. 钢筋绑扎:安装方法同水池土建结构施工,焊接作业时注意垫放隔离材料,防止焊渣损坏定型底模。

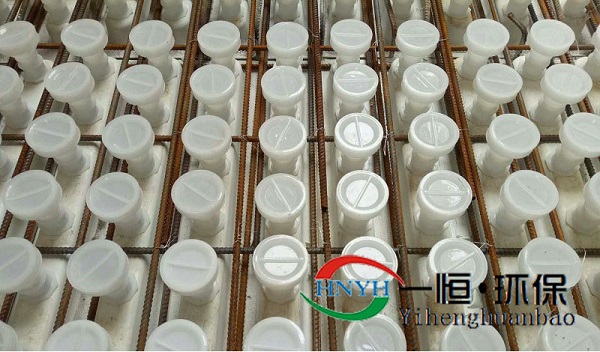

7. 预埋及施工盖安装:人工将预埋座垂直插入模板的预留孔内,使预埋座上的卡销与模板上的预留颈套箍紧,然后拧紧施工盖。

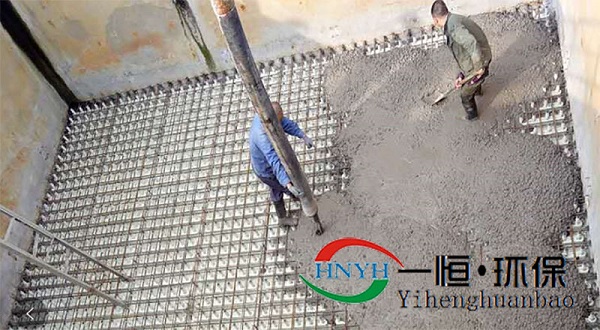

8. 滤板混凝土浇筑:采用商品混凝土泵送浇筑,搭设吊架式工作平台,同格滤板混凝土必须一次连续浇筑,边浇筑边用小型插入式振捣器振捣密实,避免振动棒接触滤座和施工盖,混凝土初凝后终凝前进行抹面压光。
9. 混凝土养护:采用蓄水法或用草袋覆盖洒水养护,保持混凝土表面湿润,养护时间不得少于7d。
10. 滤杆安装:打开施工盖,在滤头的滤座内插入可调节螺杆,封堵滤池进出孔后进水,根据静止水面调节滤杆上端平面在同一水平高度。
11. 安装滤帽:按照螺纹拧动固定在滤座上,顶面水平度控制方法同滤杆。在滤板达到设计强度后,对空池进行布气、布水试验。

整体现浇滤板的应用场景
主要应用于污水处理厂、自来水厂等水处理工程中的各种滤池,如V型滤池、D型滤池、BAF生物滤池等,在这些滤池中起到承载滤料层过滤和反冲洗配水(气)的双重作用。
